親愛的紫薇家人們:見字如晤,展信安好。時光流轉,四季更迭,雖已立秋,但陽光依舊炙熱,初秋的蟬鳴為生活帶來了幾分趣意。在這一半繁忙一半豐收的季節里,家的美好模樣,循著炙熱與雨水交替不斷的時光,奮力生長。歷經品質雕琢的沉淀,紫薇各項目工地也呈現出煥然一新的面貌,家的輪廓日漸清晰。紫薇匠人們,傾注汗水與執著,一磚一瓦用心匠筑。帶著對美好生活的憧憬,如期奉上一紙家書,帶來紫薇各項目8月最新工程進度,邀您共鑒美好。

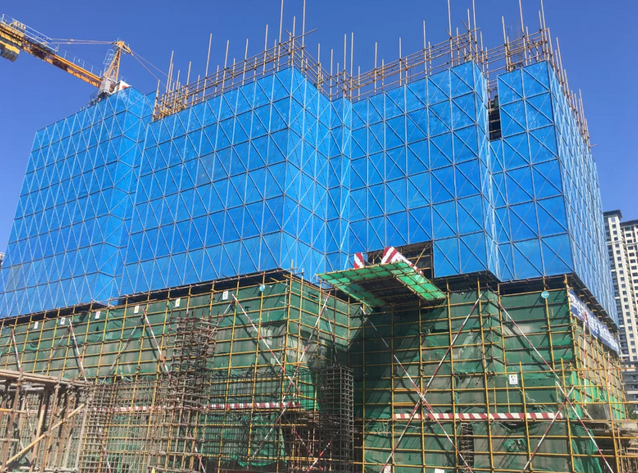

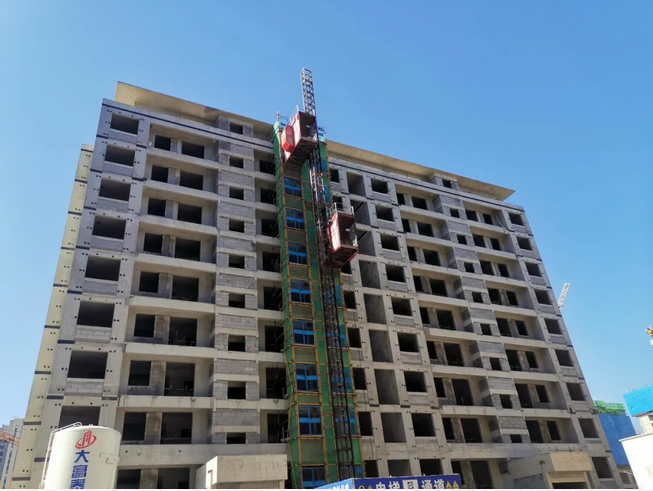

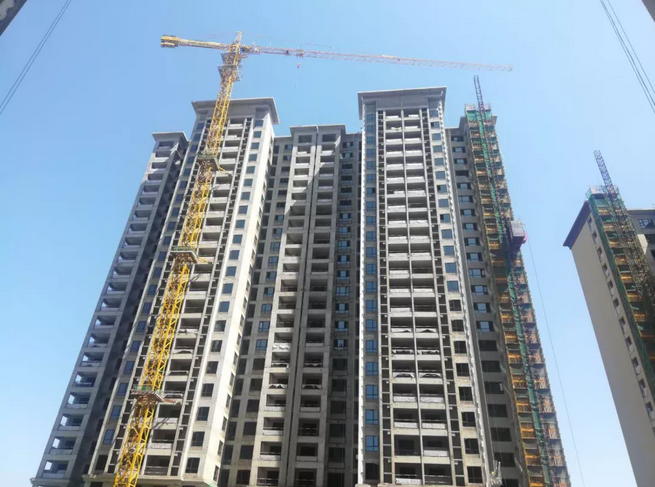

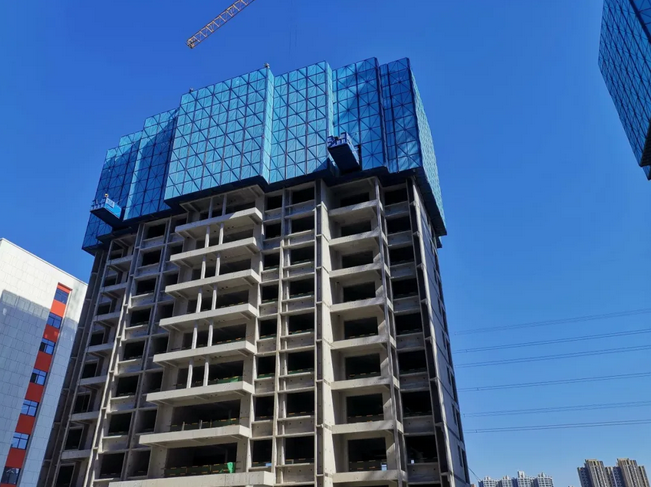

DK2一標段7#樓十層混凝土澆筑
DK2二標段1#樓屋面電梯機房墻柱施工完成2#樓屋面電梯機房墻柱施工完成3#樓屋面電梯機房墻柱施工完成4#樓屋面頂板混凝土施工完成5#樓屋面頂板混凝土施工完成6#樓屋面頂板混凝土施工完成
DK5二標段5#樓:3—6層地輻熱盤管安裝完成;3—10層塑鋼窗框安裝完成。6#樓:屋面保溫、找平層施工完成;2—11層地輻熱砼完成;7#樓:屋面保溫、找平層施工完成;砌體施工完成。

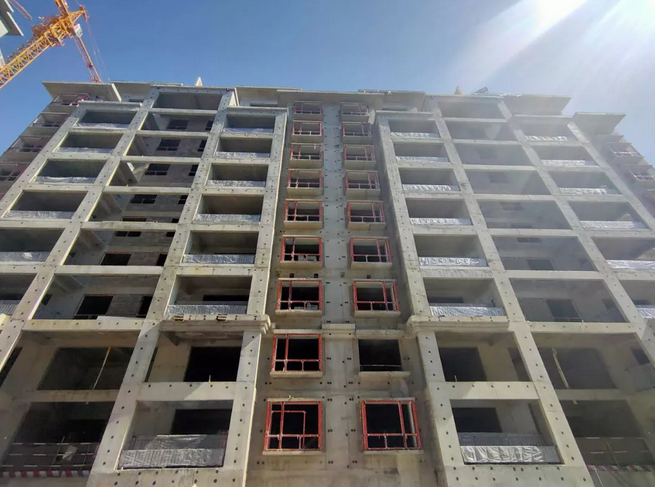

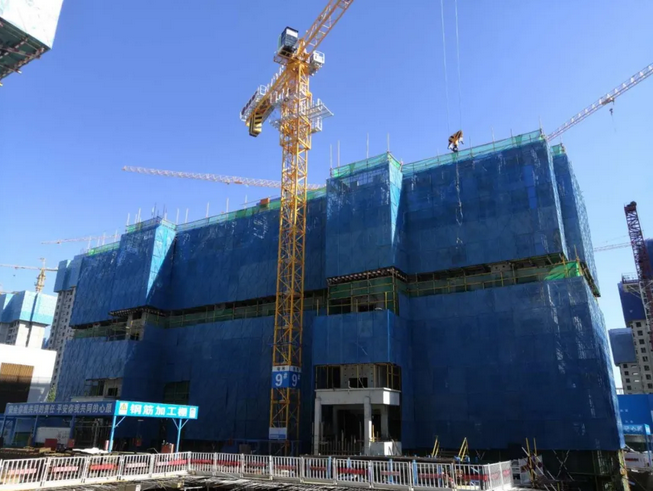

紫薇·東進實景拍攝圖

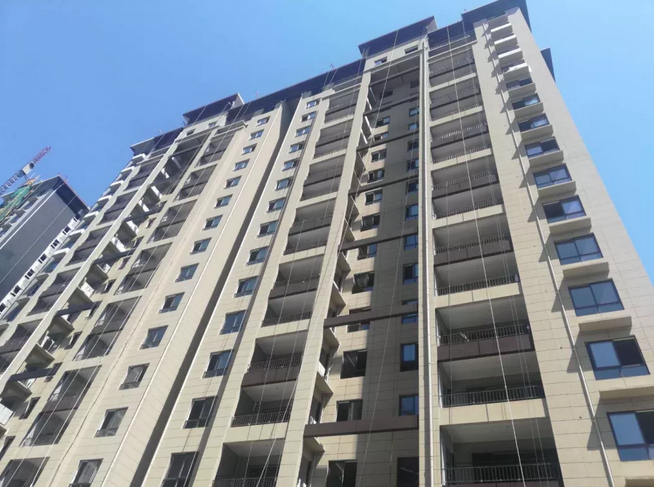

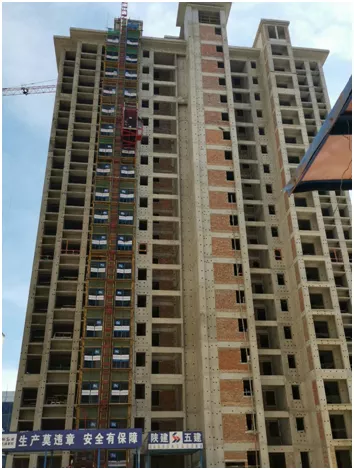

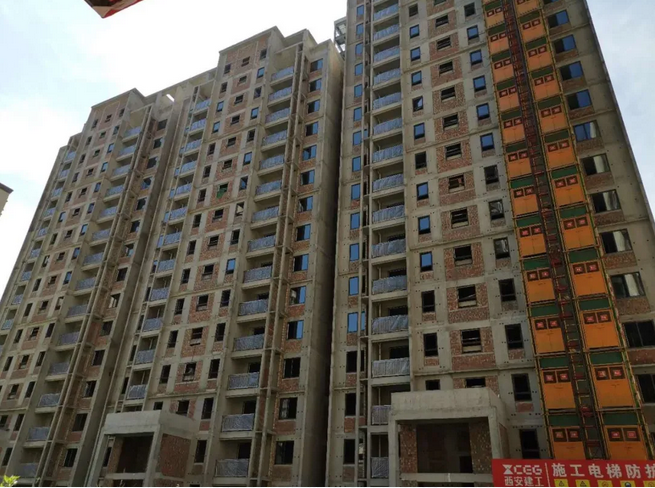

1#樓砌外墻保溫、涂料,公裝、電梯安裝施工、安防穿線完成。
2#樓外墻保溫、涂料完成90%,公裝、防火門、電梯安裝施工、安防穿線完成;
5#樓外墻保溫完成70%、涂料20%,公裝、防火門、電梯安裝施工、安防穿線完成;
6#樓砌體完成,抹灰施工。屋面防水層完成;
7#樓外墻保溫、涂料完成80%,公裝、防火門、電梯安裝施工、安防穿線完成;
8#樓外墻保溫、涂料完成70%。公裝、防火門、電梯安裝施工、安防穿線完成;
11#樓抹灰施工,屋面磚、地輻熱施工。陽臺欄桿安裝完成;
12#樓砌體完成,抹灰施工。窗框進場安裝。屋面防水層施工;
13#樓抹灰施工完成,屋面磚完成。地輻熱完成。陽臺欄桿安裝完成;
14#樓砌體4~14層完成。窗框安裝;
15#樓抹灰施工完成,屋面磚施工。地輻熱完成。陽臺欄桿安裝完成;

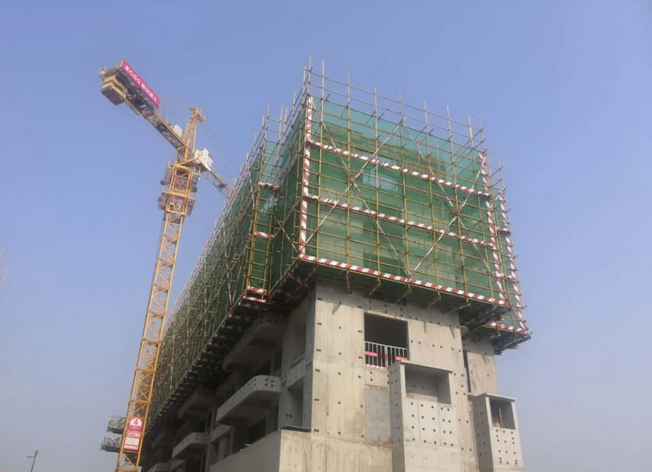

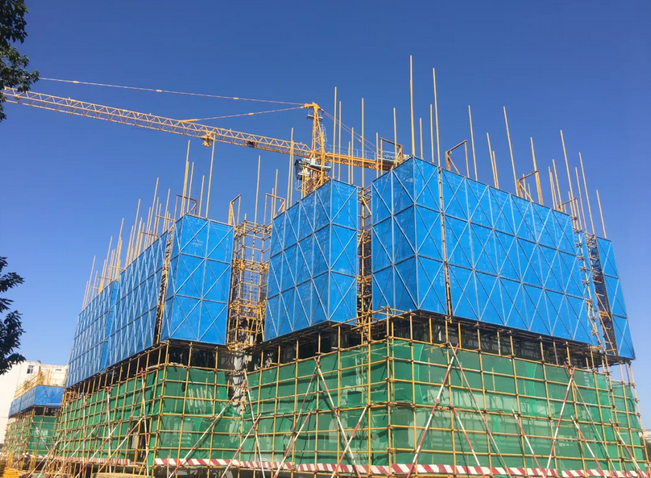

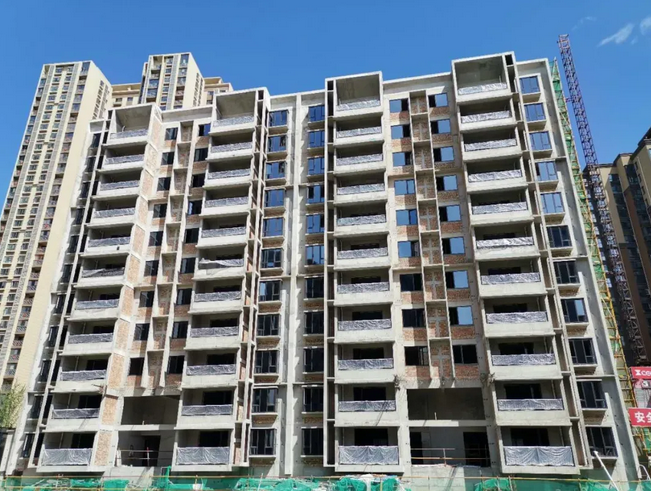

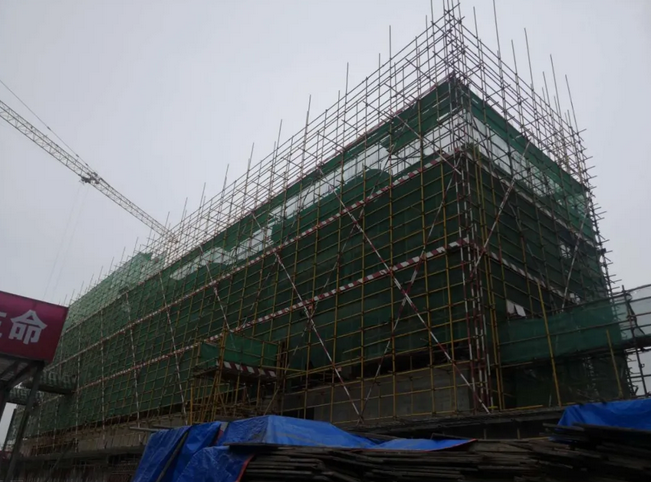

紫薇·花園洲實景拍攝圖
一期:1#樓屋面結構施工完成,二次結構完成;
2#樓屋面結構施工完成,二次結構完成;
3#樓屋面結構施工完成,二次結構完成;
4#樓屋面結構施工完成,二次結構完成;
5#樓屋面結構施工完成,二次結構完成;
6#樓屋面結構施工完成,二次結構完成;
7#樓屋面結構施工完成,二次結構完成;

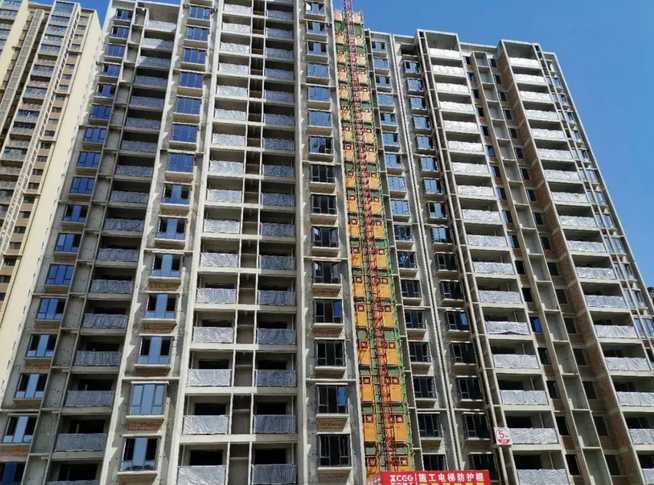

二期:8#樓7層結構板施工;
9#樓7層結構板施工;
10#樓8層結構板施工;
11#樓7層結構板施工;
12#樓8層結構板施工;
13#樓8層結構板施工;
14#樓封頂;
15#樓7層結構板施工;

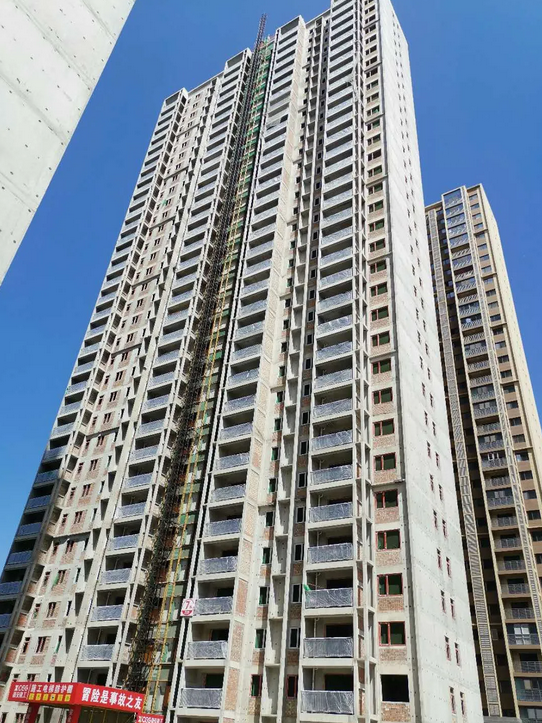

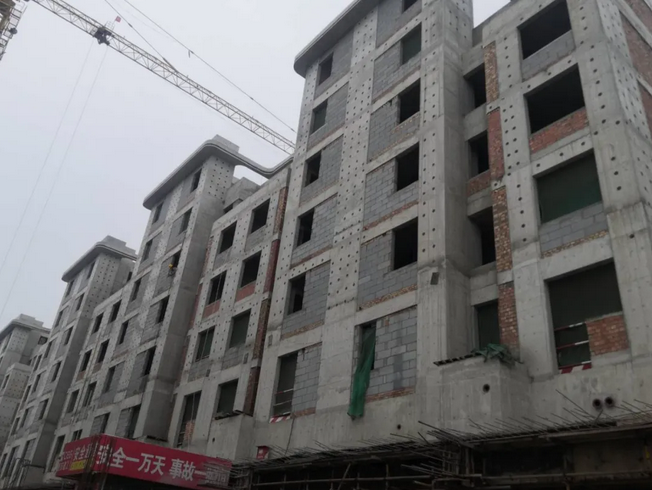

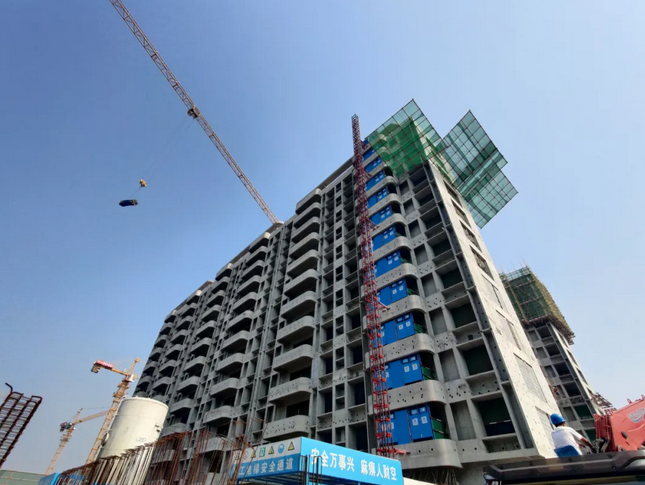

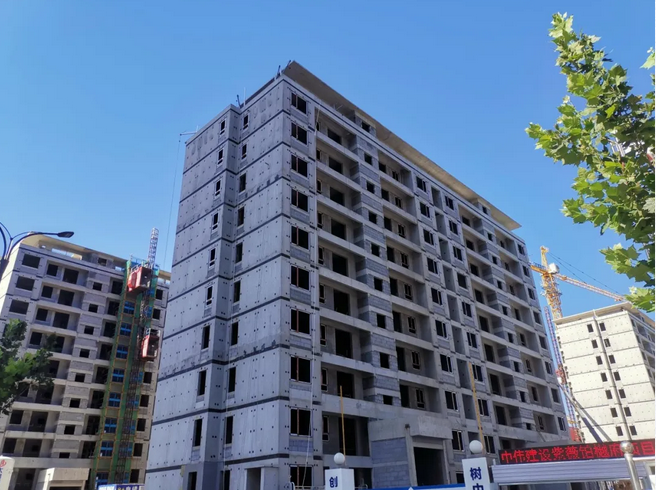

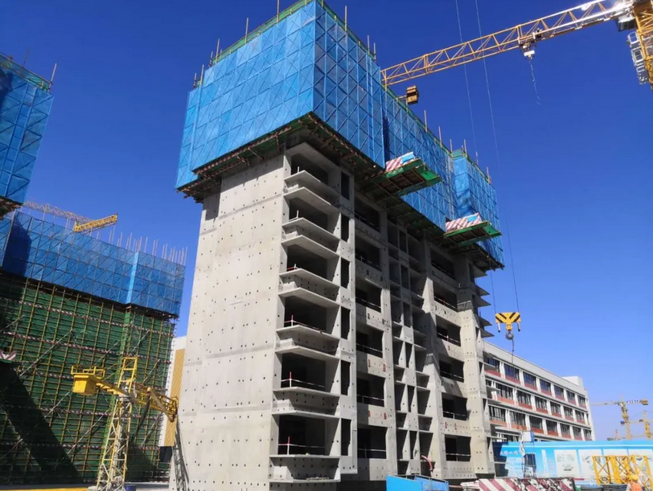

紫薇大都會實景拍攝圖
一期:
20、21#樓共5層,屋面防水保護層施工完成;
23、24、27#樓共5層,屋面防水施工完成;
2#樓共11層,現九層頂板澆筑完成;
4#樓共11層,2層砌體完成;

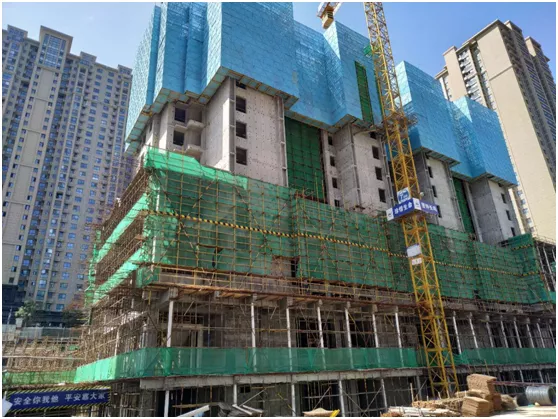

二期:
7、8#樓共5層,三層墻柱模板安裝完成;
10、11#樓共5層,一層墻柱鋼筋綁扎完成;
14#、15#樓共5層,基礎墊層施工完成;
22#樓共5層,現五層墻柱模板安裝完成;
25#樓共5層,現四層墻柱模板支設完成;
1#樓降水施工正常進行,基礎墊層完成;
5#樓共11層,一層鋼筋制作;

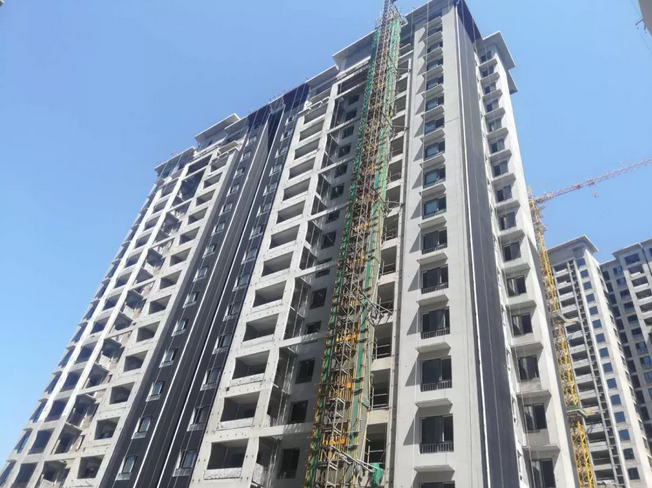

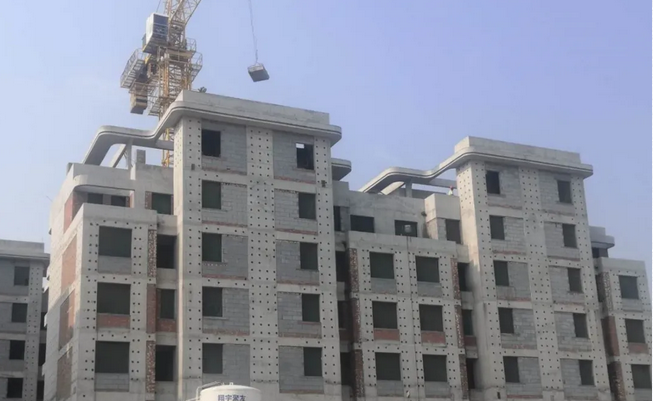

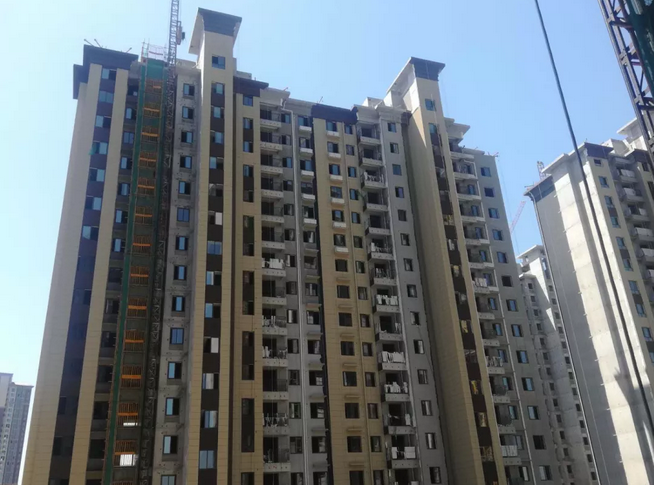

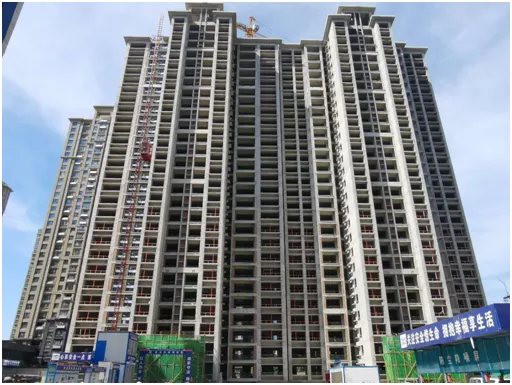

紫薇生態城實景拍攝圖
3#樓主體施工完成、砌體施工完成、內墻面抹灰施工完成100%、窗框安裝完成、 地輻熱施工完成;樓棟內公共部位施工單位進場開始裝修。
5#樓主體施工完成、砌體施工完成、內墻面抹灰施工完成100%、窗框安裝完成、地輻熱施工完成;樓棟內公共部位施工單位進場開始裝修。
6#樓主體施工完成、砌體施工完成、內墻面抹灰施工完成100%、窗框安裝完成、地輻熱施工完成;
7#樓主體施工完成、砌體施工完成、內墻面抹灰施工完成100%、窗框安裝完成98%、地輻熱施工完成;
9#樓主體施工完成、砌體施工完成、內墻面抹灰施工完成100%、窗框安裝完成98%、地輻熱施工完成;樓棟內公共部位施工單位進場開始裝修。

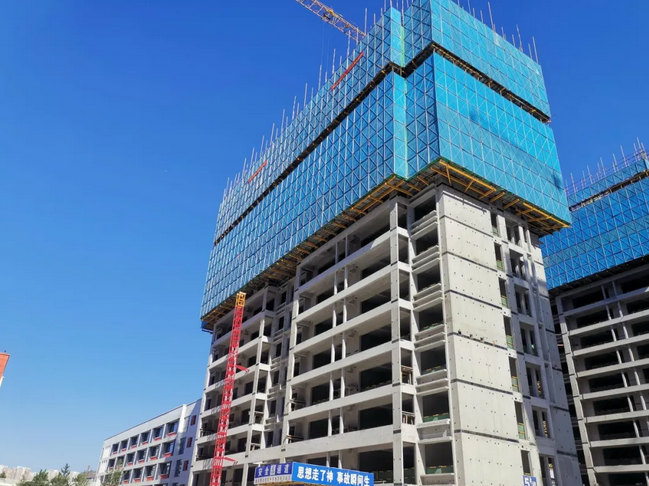

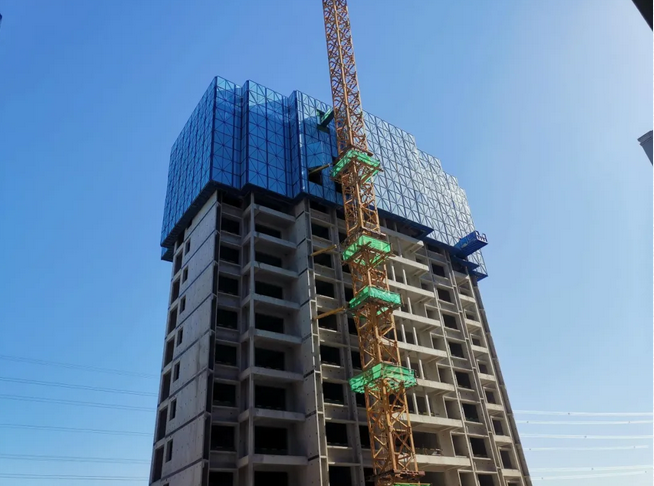

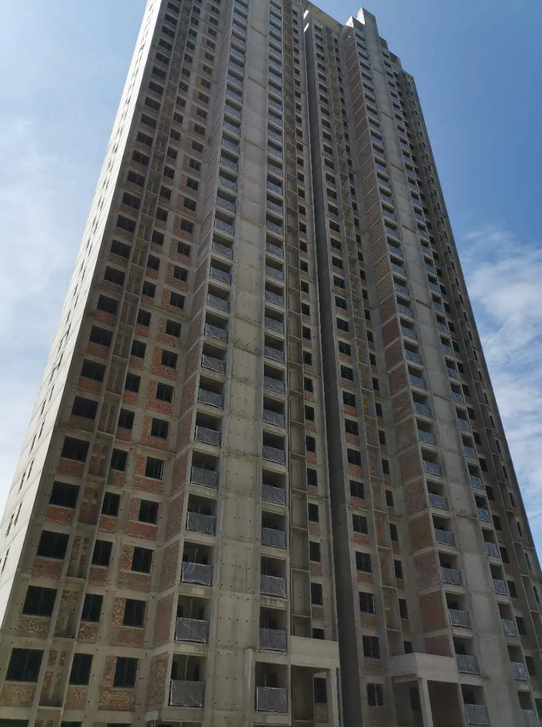

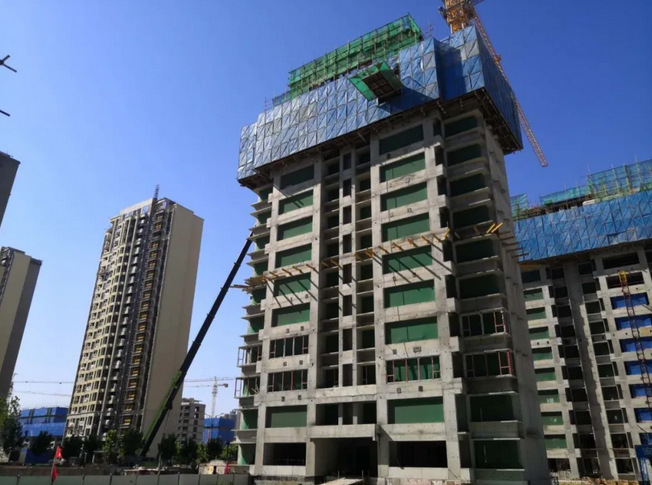

紫薇·睿納時代實景拍攝圖
1#-4#樓室內砌體完成,窗框安裝開始
5#樓十五層頂板砼澆筑完成
6#樓十五層頂板砼澆筑完成
7#樓十七頂板砼澆筑完成
8#樓十七層頂板砼澆筑完成
9#樓十四層頂板模板安裝完成完成
10#樓十五層墻柱鋼筋綁扎完成

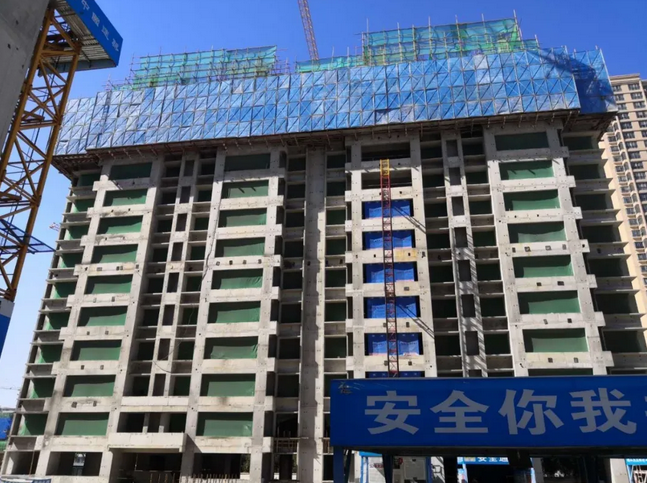

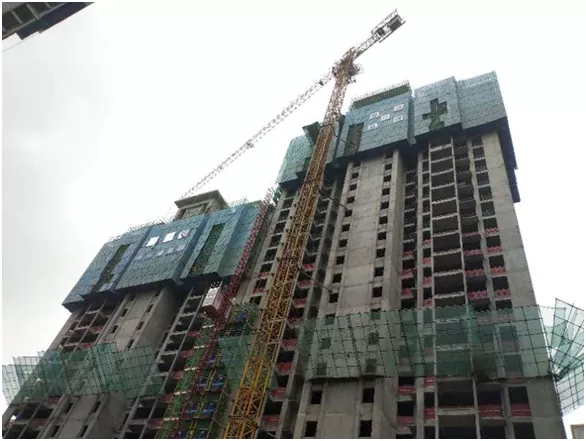

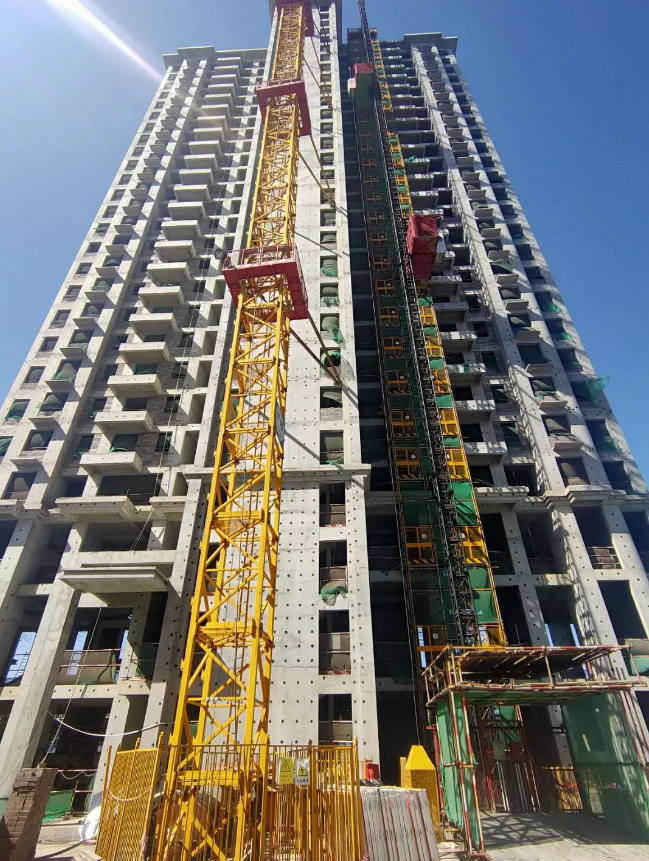

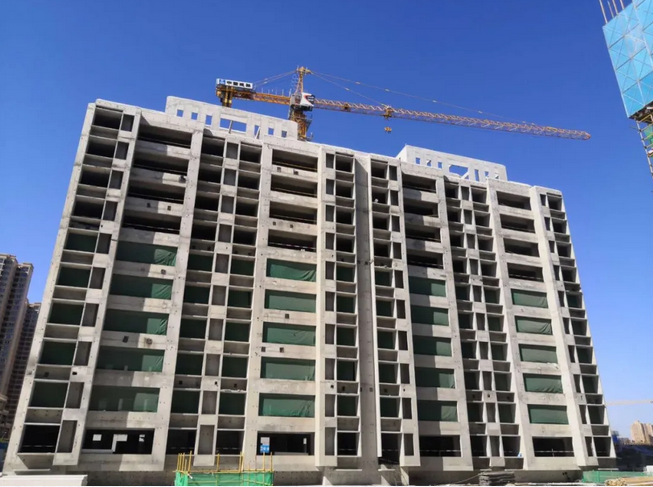

紫薇·鉑樾府實景拍攝圖
南地塊3#樓主體施工至6層4#樓主體施工至3層5#樓主體施工至2層
北地塊
15#樓主體、外立面、室內裝飾裝修等均已完成,分戶驗收完成,室外景觀綠化施工完成;
5#樓主體、外立面、室內裝飾裝修、公區精裝修等均已完成,分戶驗收完成,室外園林綠化完成;
7#樓主體、外立面、室內裝飾裝修、公區精裝修等均已完成,分戶驗收完成,室外園林綠化完成;
8#樓主體、外立面、室內裝飾裝修、公區精裝修等均已完成,分戶驗收完成,室外園林綠化完成。
9#樓主體、外立面、室內裝飾裝修、公區精裝修等均已完成,分戶驗收完成,室外園林綠化完成;
