親愛的紫薇家人們:
七月夏日正盛,萬物豐茂,草木蔥蘢。映照著氣溫攀升的驕陽烈火,家也在完美的路上不斷變化。為您辛勤筑家的工匠們正時刻經歷著考驗,晴時烈日炙烤,汗流如注,雨時滂沱瓢潑,浸透全身,卻依然一磚一瓦,孜孜不怠。
持之以恒的信念,始終不變的初心,日夜兼程的汗水,共同融入新家的一草一木一磚一瓦。時光不會辜負熱切的期盼,紫薇邀您啟閱最新家信,用心感受家的溫度。
紫薇東進

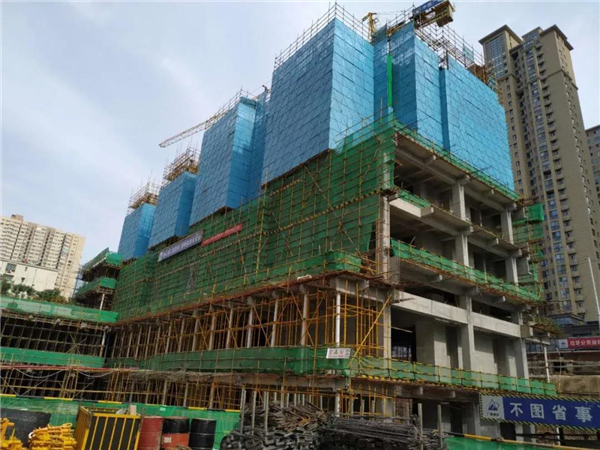

DK2一標段:

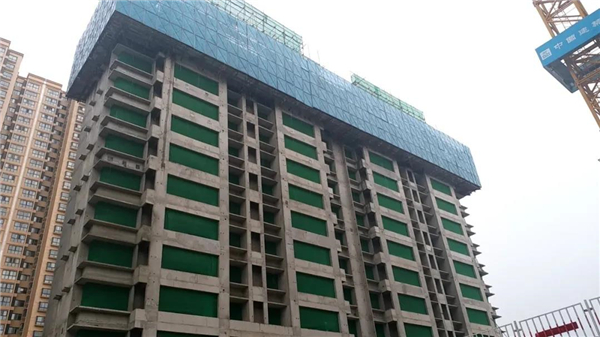

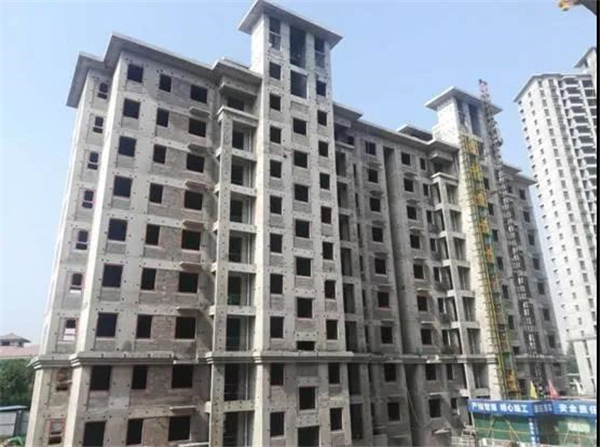

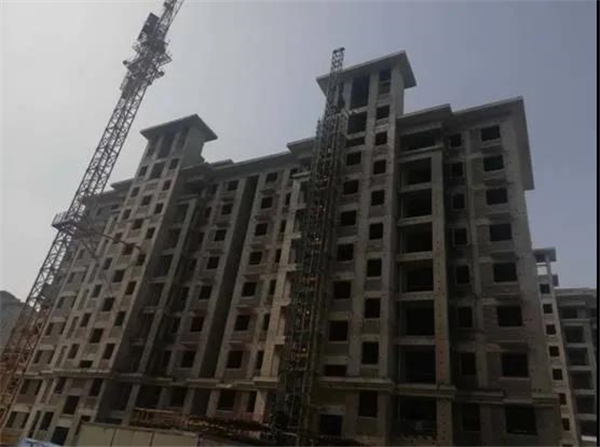

7#樓東單元六層頂板鋼筋綁扎,西單元6層頂板鋼筋綁扎;
8#樓東單元7層頂板混凝土澆筑,8#樓西單元8層墻柱鋼筋綁扎完成。
DK2二標段:

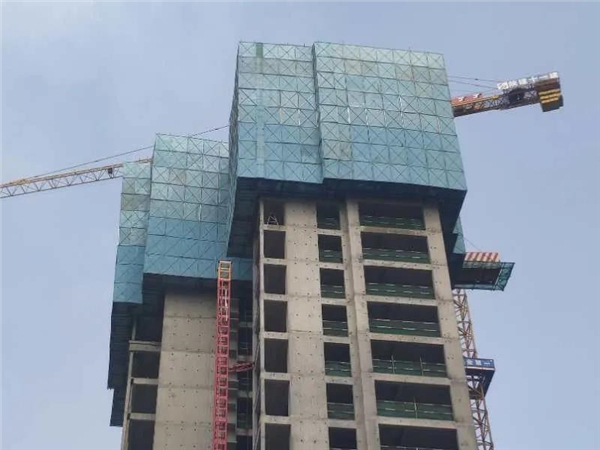

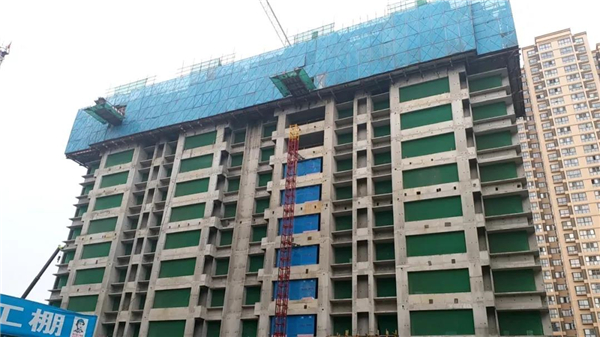

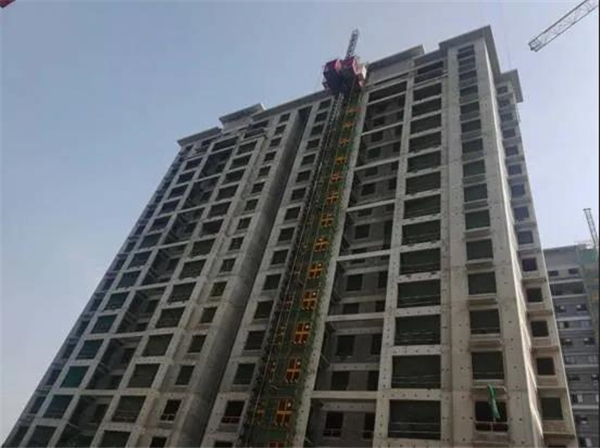

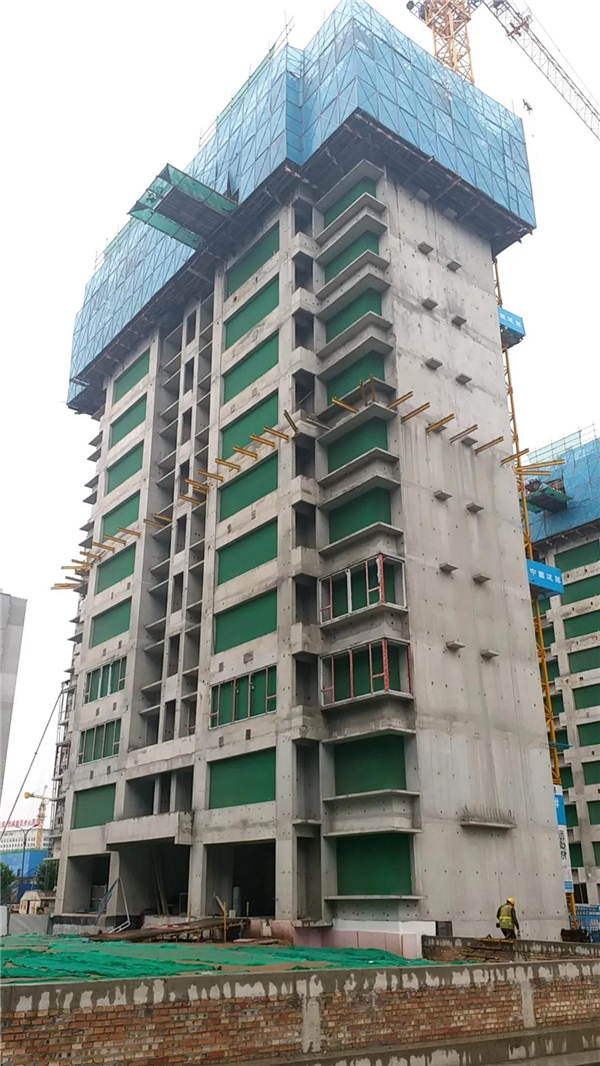

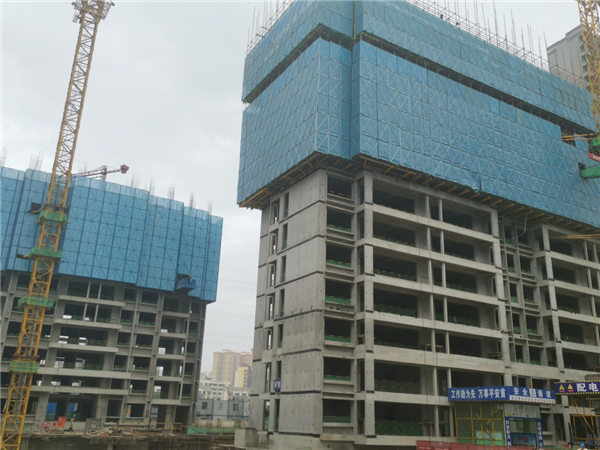

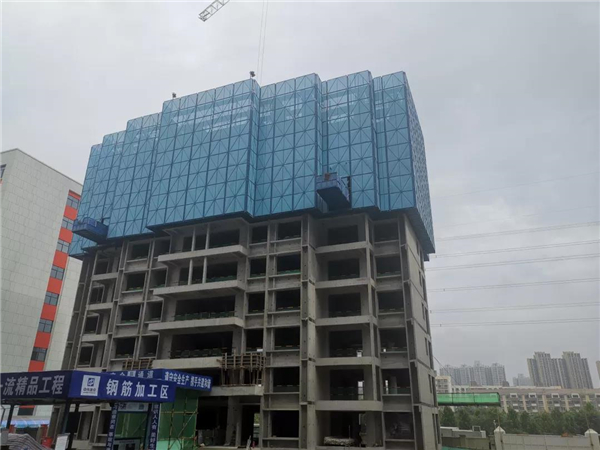

1#樓主體結構封頂,屋面電梯機房墻柱施工。
2#樓主體結構封頂,屋面電梯機房頂板施工。

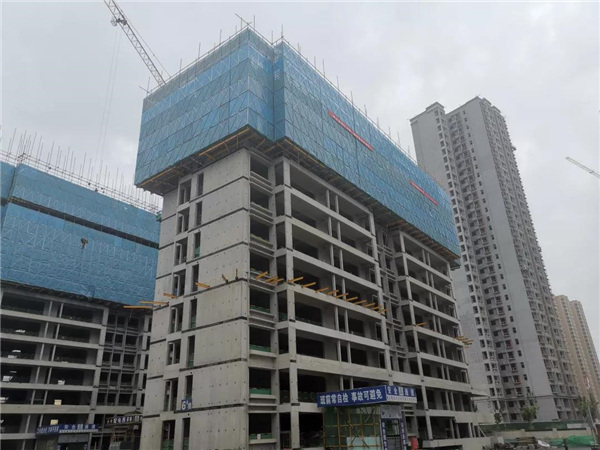

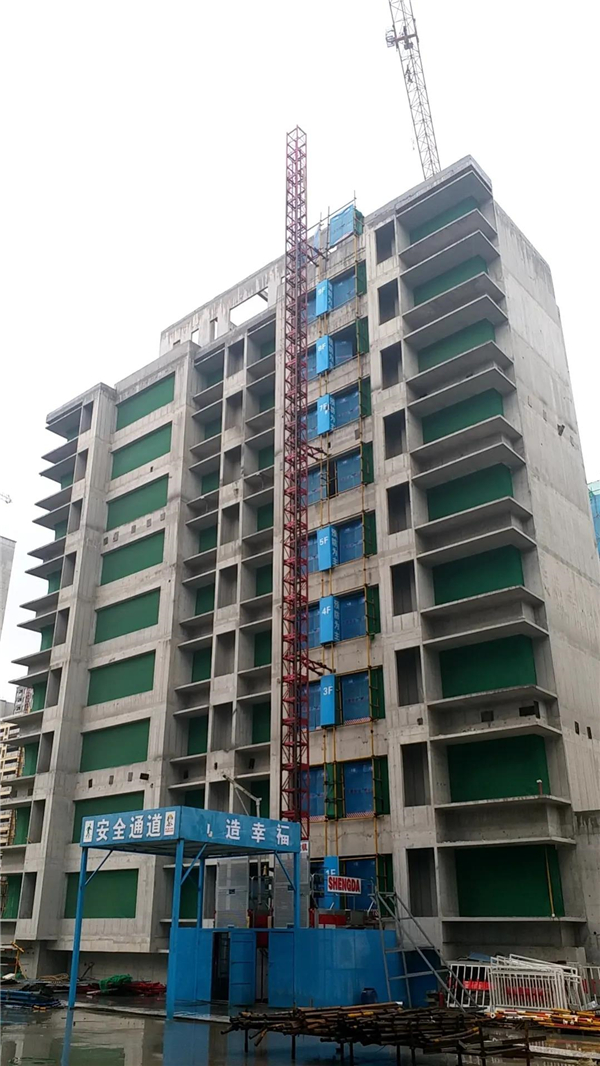

3#樓25層頂板鋼筋綁扎
4#樓23層頂板鋼筋綁扎

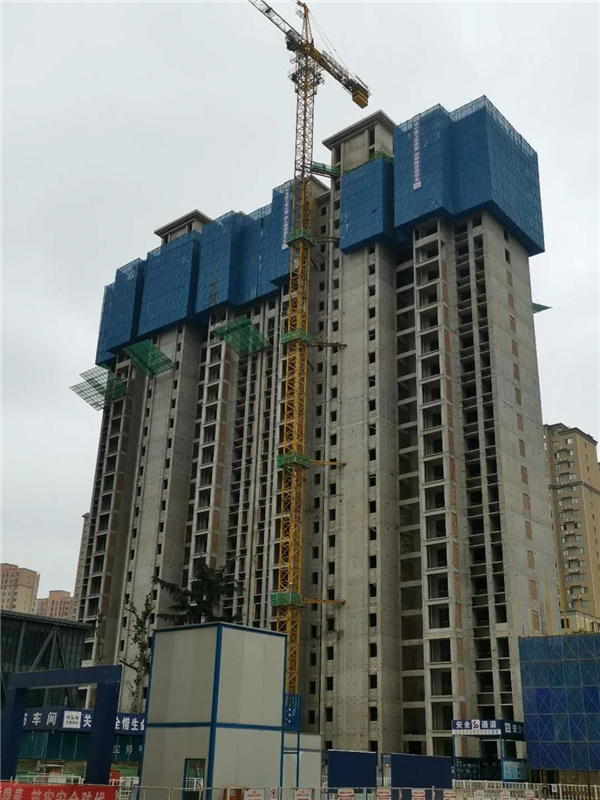

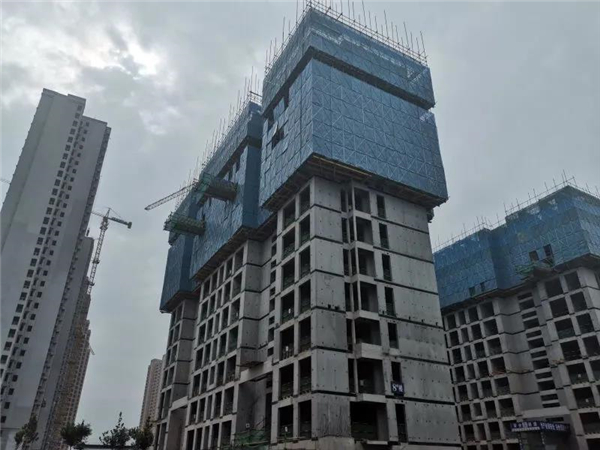

5#樓主體結構封頂,屋面電梯機房墻柱施工
6#樓西單元屋面電梯機房墻柱
DK5二標段:

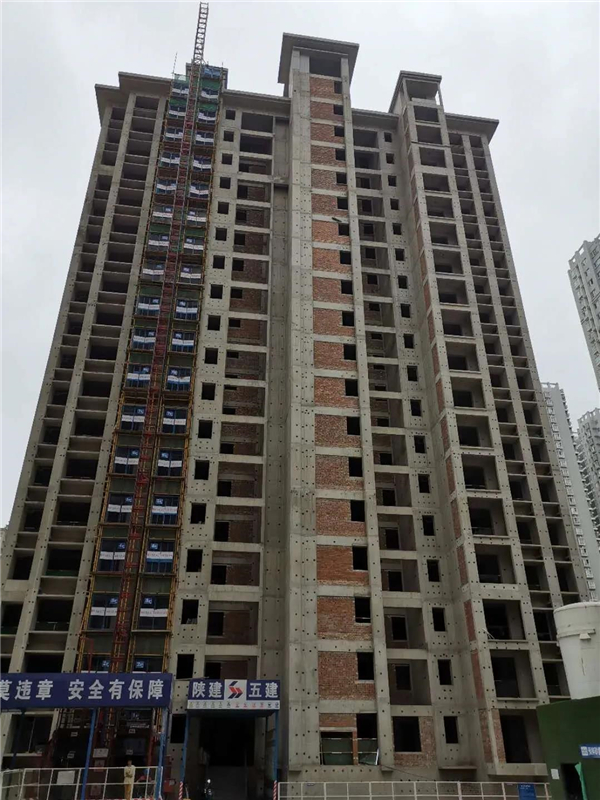

5#樓東單元屋面電梯機房砌體施工完成;西單元屋面電梯機房模板拆除完成;10至21層砌體抹灰完成,22、23層砌體施工。
6#號樓屋面電梯機房砌體完成;14至18層砌體施工完成;1層地輻熱樣板施工完成準備澆筑保護層。
7#樓屋面電梯機房砌體施工完成;18層以下砌體抹灰完成。
紫薇花園洲

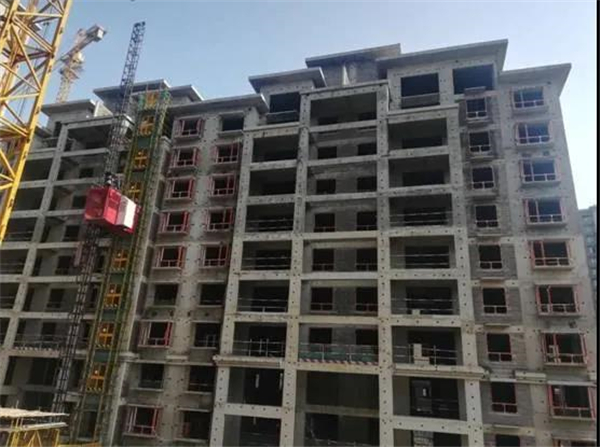

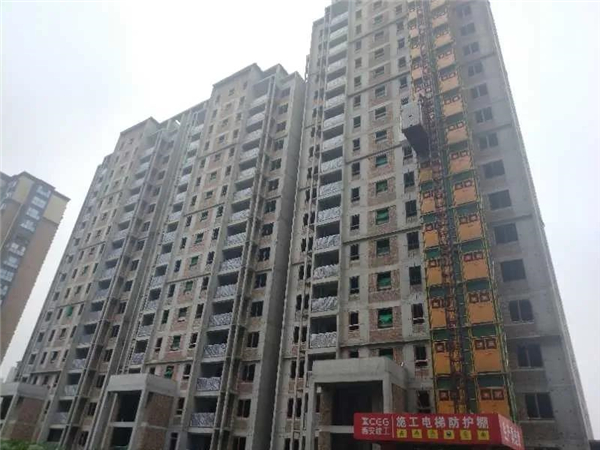

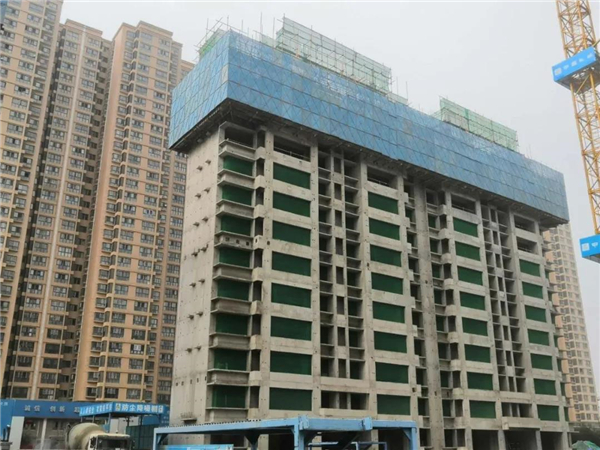

1#樓外墻保溫開始施工,窗玻璃安裝完成,門安裝。
2#樓外墻保溫、涂料完成70%,窗玻璃安裝完成。門框安裝。
5#樓外墻保溫完成50%,門安裝,窗玻璃安裝完成。樓梯欄桿焊接
6#樓砌體完成,抹灰施工。屋面保溫層完成。
7#樓外墻保溫、涂料完成70%,門安裝。窗玻璃安裝完成。
8#樓外墻保溫、涂料完成50%。門框安裝。窗玻璃安裝完成。
11#樓砌體完成,抹灰施工,屋面防水層完成。窗框安裝。
12#樓砌體12層以下完成。窗框進場安裝。屋面找坡層施工。
13#樓砌體完成,抹灰施工,屋面防水層完成。窗框安裝。
14#樓砌體衛生間止水翻檻施工,砌體樣板施工。
15#樓砌體完成,抹灰施工,屋面防水層完成。窗框安裝。
紫薇大都薈

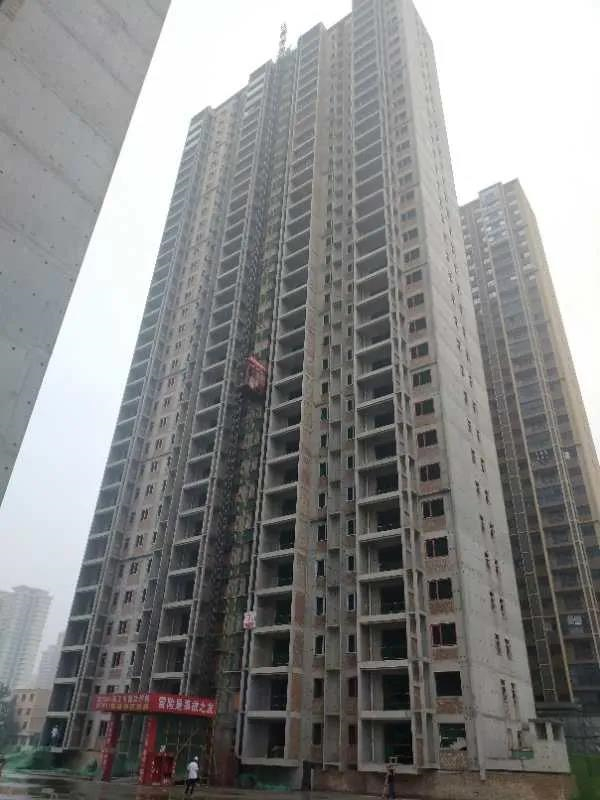

1#樓屋面結構施工完成50%,二次結構完成50%
2#樓屋面結構施工完成50%,二次結構完成50%
3#樓屋面結構施工完成50%,二次結構完成50%
4#樓屋面結構施工完成50%,二次結構完成50%
5#樓屋面結構施工完成.二次結構完成50%
6#樓屋面結構施工完成,二次結構完成50%
7#樓屋面結構施工完成,二次結構完成50%
紫薇生態城
一期:
20、21#樓共5層,屋面防水施工完成;
23、24、27#樓共5層,砌體施工完成;
2#樓共11層,現七層頂板澆筑完成;
4#樓共11層,1層砌體完成;
二期:

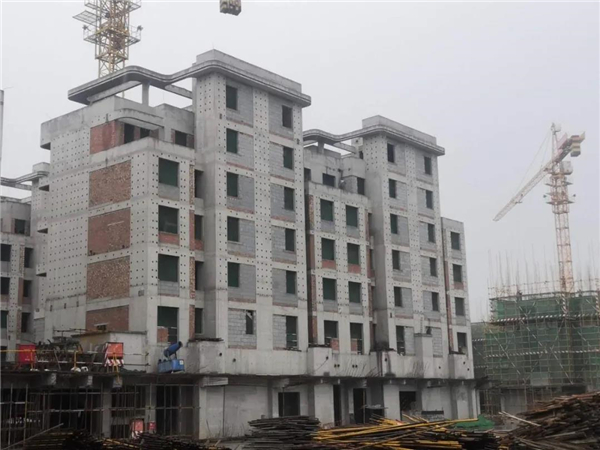

7、8#樓共5層,二層墻柱模板安裝完成;
10、11#樓共5層,一層模板安裝完成;
14#、15#樓共5層,基礎施工完成;
22#樓共5層,現四層墻柱模板安裝完成;
25#樓共5層,現三層墻柱模板支設完成;
1#樓降水施工正常進行,支護完成;
5#樓共11層,正負零完成;
紫薇睿納時代

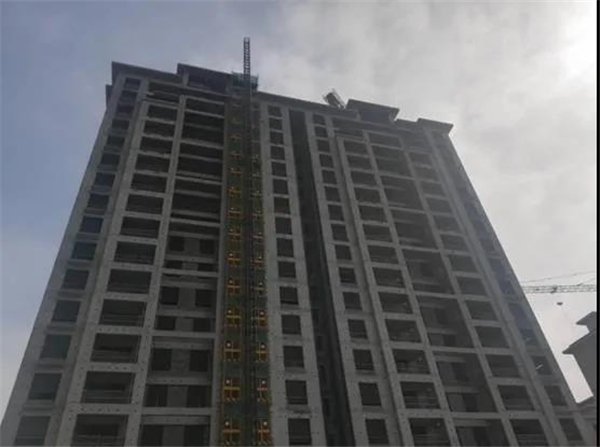

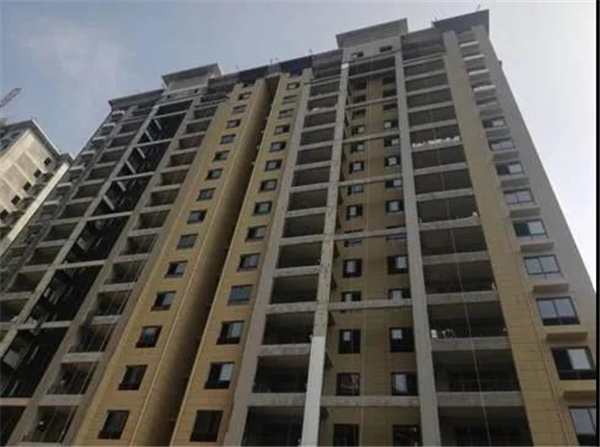

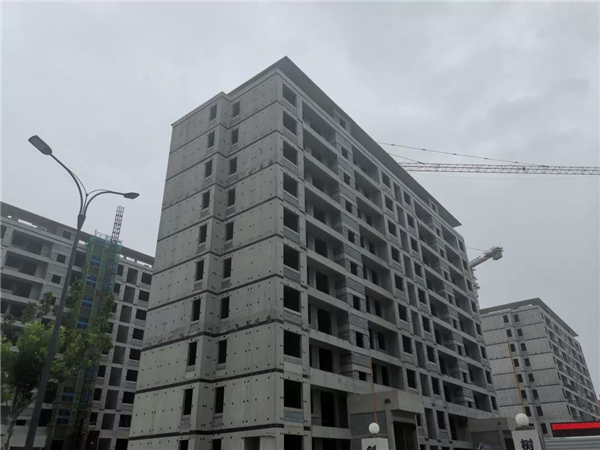

3#樓主體施工完成、砌體施工完成、內墻面抹灰施工完成100%、窗框安裝完成、地輻熱施工完成40%;
5#樓主體施工完成、砌體施工完成、內墻面抹灰施工完成100%、窗框安裝完成、地輻熱施工完成40%;
6#樓主體施工完成、砌體施工完成、內墻面抹灰施工完成100%、窗框安裝完成、地輻熱施工完成40%;
7#樓主體施工完成、砌體施工完成、內墻面抹灰施工完成100%、窗框安裝完成98%、地輻熱施工完成30%;
9#樓主體施工完成、砌體施工完成、內墻面抹灰施工完成100%、窗框安裝完成98%、地輻熱施工完成40%;
紫薇鉑悅府

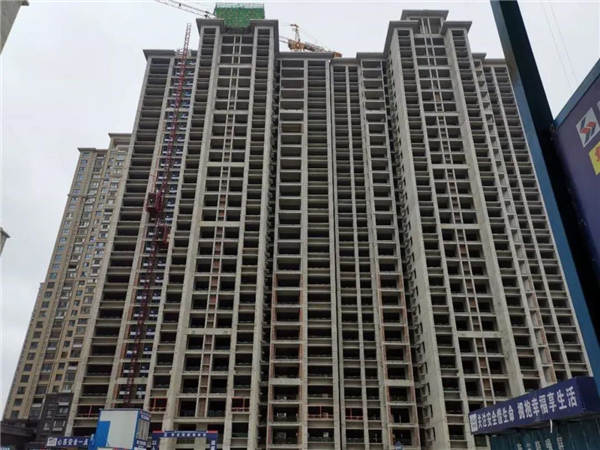

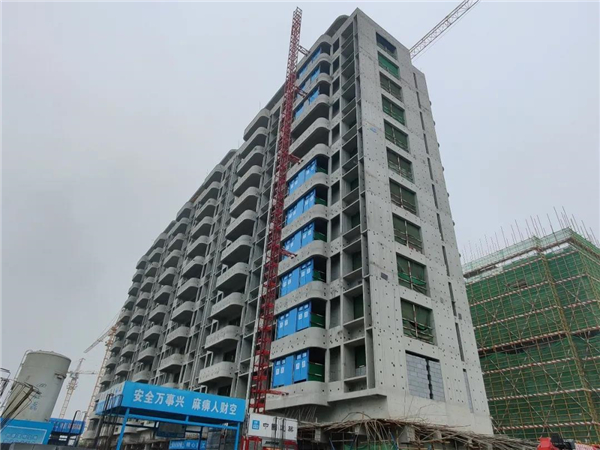

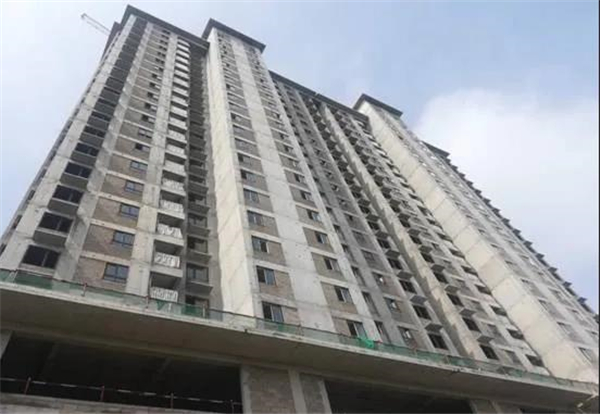

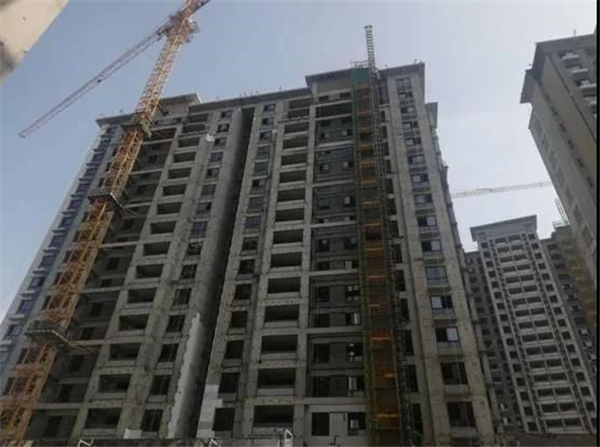

1#-4#樓主體封頂,室內砌體施工完成 80%
5#樓十二層頂板砼澆筑完成
6#樓十二層頂板砼澆筑完成
7#樓十三層頂板砼澆筑完成
8#樓十四層頂板砼澆筑完成
9#樓十一層頂板模板安裝完成完成
10#樓十二層墻柱鋼筋綁扎完成
紫薇西棠
南地塊

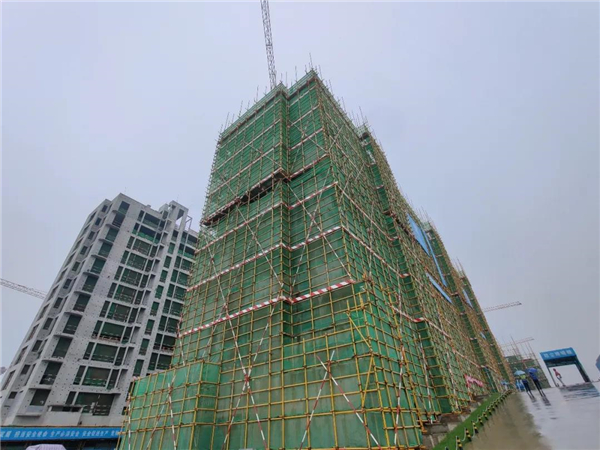

3#樓主體施工至3層;
4#樓1層?xùn)|單元墻柱澆筑完成,西單元墻柱模板支設。
5#樓1層西單元墻柱模板支設,5-4車庫筏板鋼筋綁扎。
北地塊

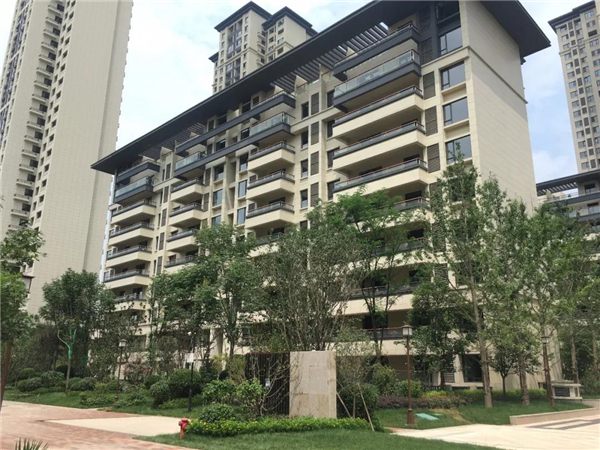

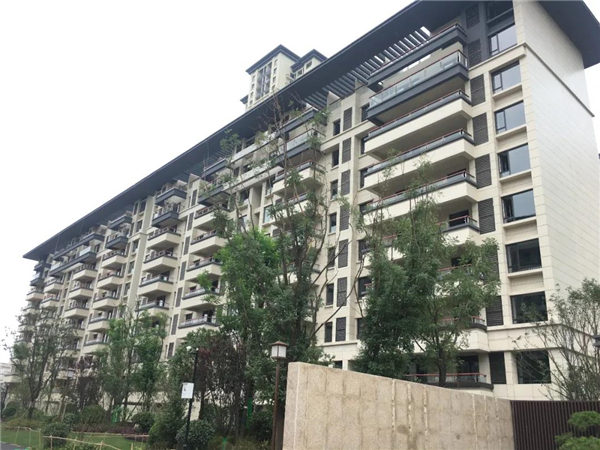

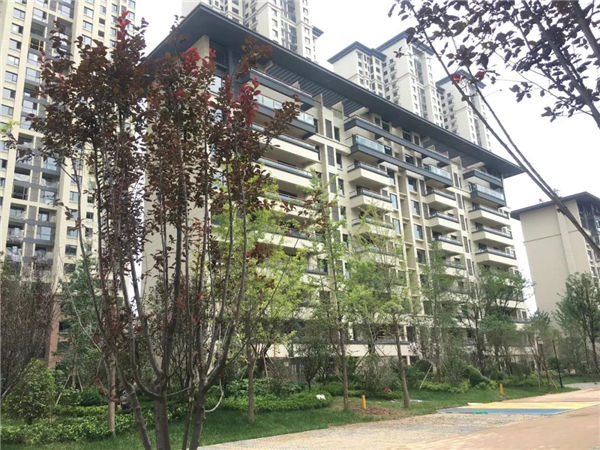

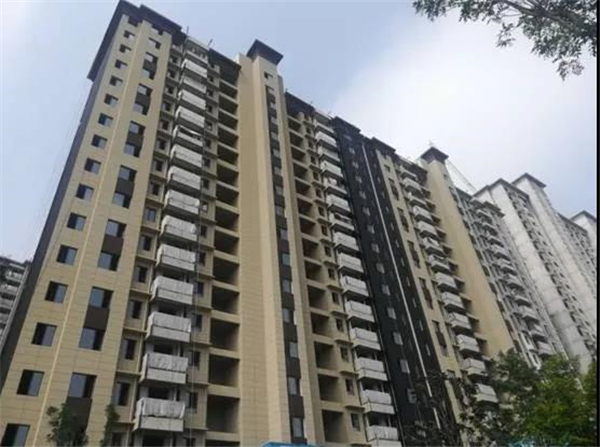

8#樓:主體、外立面、室內裝飾裝修等均已完成,分戶驗收完成,室外園林綠化完成;
9#樓:主體、外立面、室內裝飾裝修等均已完成,分戶驗收完成,室外園林綠化完成;
7#樓:主體、外立面、室內裝飾裝修等均已完成,分戶驗收完成,室外園林綠化完成;
5#樓:主體、外立面、室內裝飾裝修等均已完成,分戶驗收完成,室外園林綠化完成;
6#樓:主體、外立面、室內裝飾裝修等均已完成,分戶驗收完成,室外園林綠化完成;
15#樓:主體、外立面、室內裝飾裝修等均已完成,分戶驗收完成,室外塑膠地墊施工中;
